リフォーム中も家に住める?

  • 投稿日:

  • カテゴリー:

リフォームしたいけれど、
工事中も家で暮らせる?

間取りや設備、費用と同じくらい気になるのが、工事中の生活です。住みながら工事できるケースはありますが、普段通りに過ごせるとは限りません。

今回は、在宅リフォームで生活にどんな影響があるのか、事前に何を準備すればよいのかを分かりやすくご紹介します。

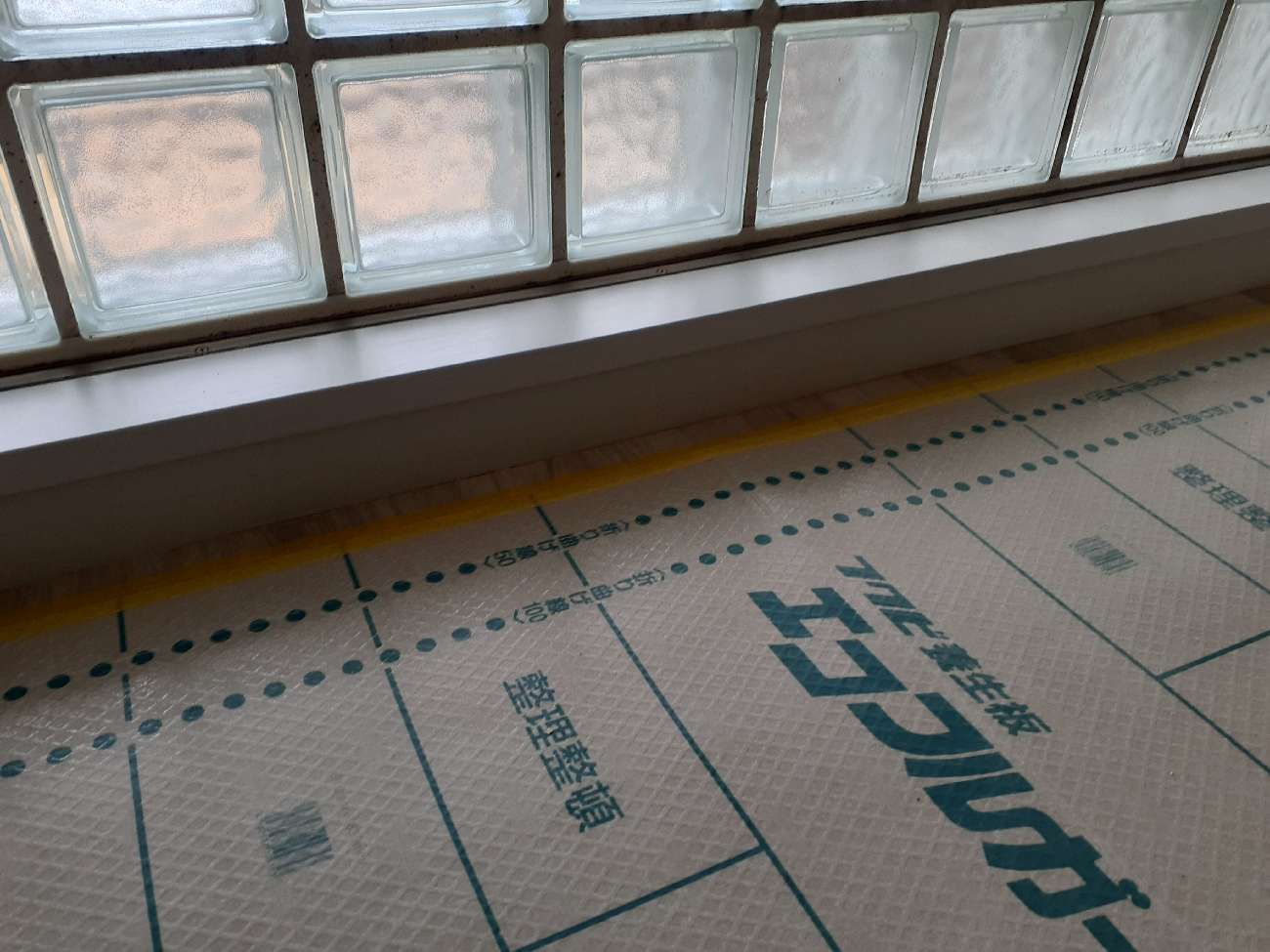

養生された室内・工事中の施工事例

そもそも、住みながらリフォームできる?

リフォーム中に在宅できるかどうかは、住宅の種類だけでなく、工事範囲、トイレや洗面などの水まわりの位置、生活スペースを確保できるかによって変わります。まずは戸建てとマンション、それぞれの目安を見てみましょう。

戸建て|1階と2階で工事期間を分ける

戸建てでは、1階と2階で工事期間を分け、工事をしていない階を生活スペースにすることで、住みながらリフォームできる場合があります。特に2階にもトイレや洗面台などの水場があると、1階の水まわり工事中も生活しやすくなります。

ただし、給排水や電気の工事によって一時的に設備が使えない時間が発生することもあります。「2階で生活できるから大丈夫」と考えるのではなく、工程ごとに何が使えるのかを確認しておくことが大切です。

マンション|工事範囲が住戸の2/3以上なら在宅は厳しくなる

マンションでも部分的なリフォームであれば、生活する部屋を残しながら工事できることがあります。一方、部屋面積の2/3以上をリフォームするような大規模工事では、生活スペースだけでなく家具や荷物の置き場所も限られるため、住みながらの工事は厳しくなります。

この場合は、無理に在宅を続けるより、仮住まいも含めて検討した方が、ご家族の負担を抑えられるケースがあります。

在宅リフォームで生活に影響する7つのこと

「住みながら工事できます」と聞いても、実際の生活をイメージするのは難しいものです。特に影響が出やすいのが、次の7項目です。

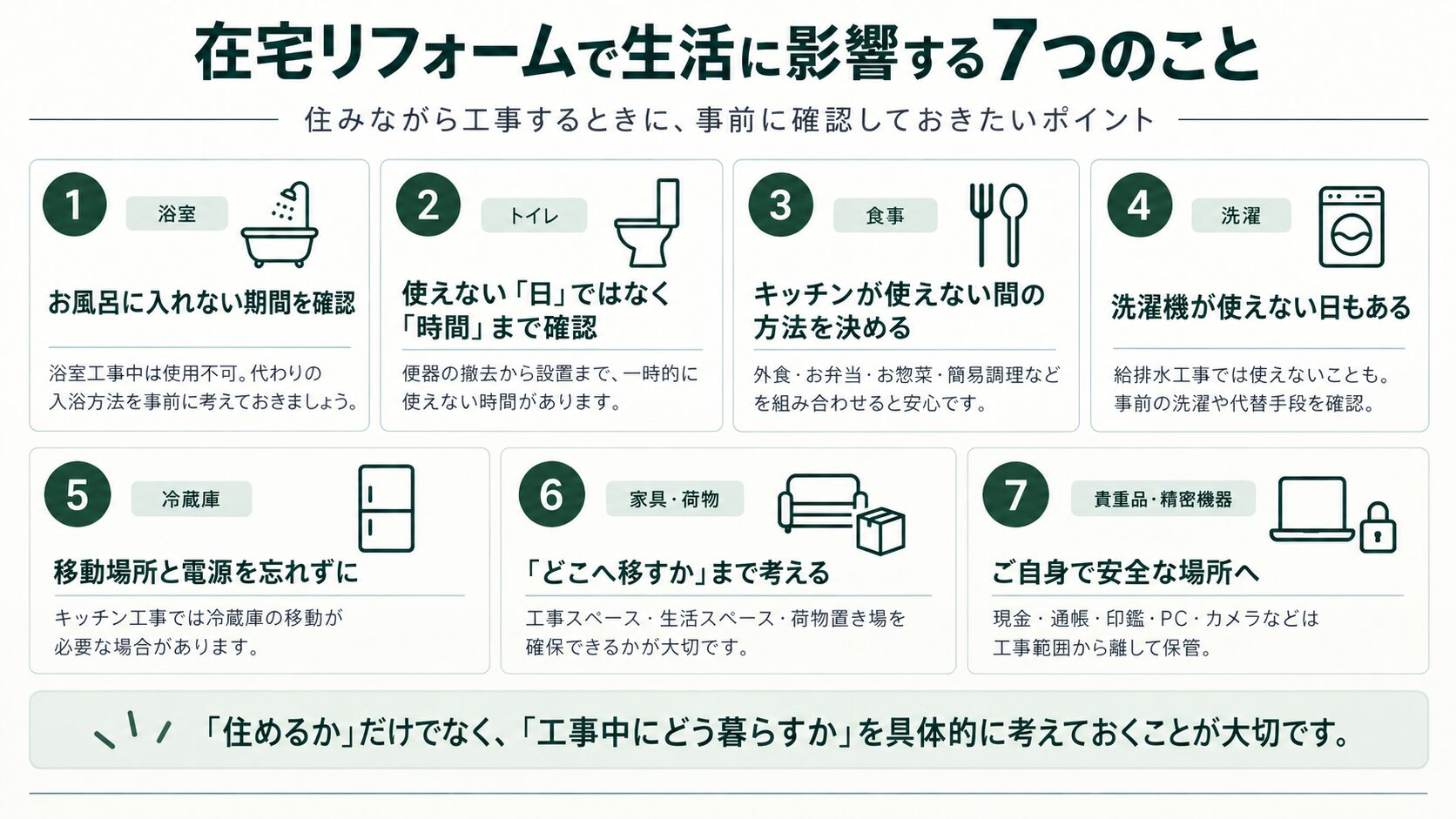

在宅リフォームで事前に確認したい生活への影響の一覧図解

クリックで拡大できます

1 浴室|お風呂に入れない期間を確認

浴室リフォーム中は、基本的にその浴室を使用できません。近隣の銭湯、スポーツジム、親族宅など、代わりの入浴方法を事前に考えておくと安心です。大切なのは「工事期間」ではなく、実際に何日間入浴できないのかを工程表で確認することです。

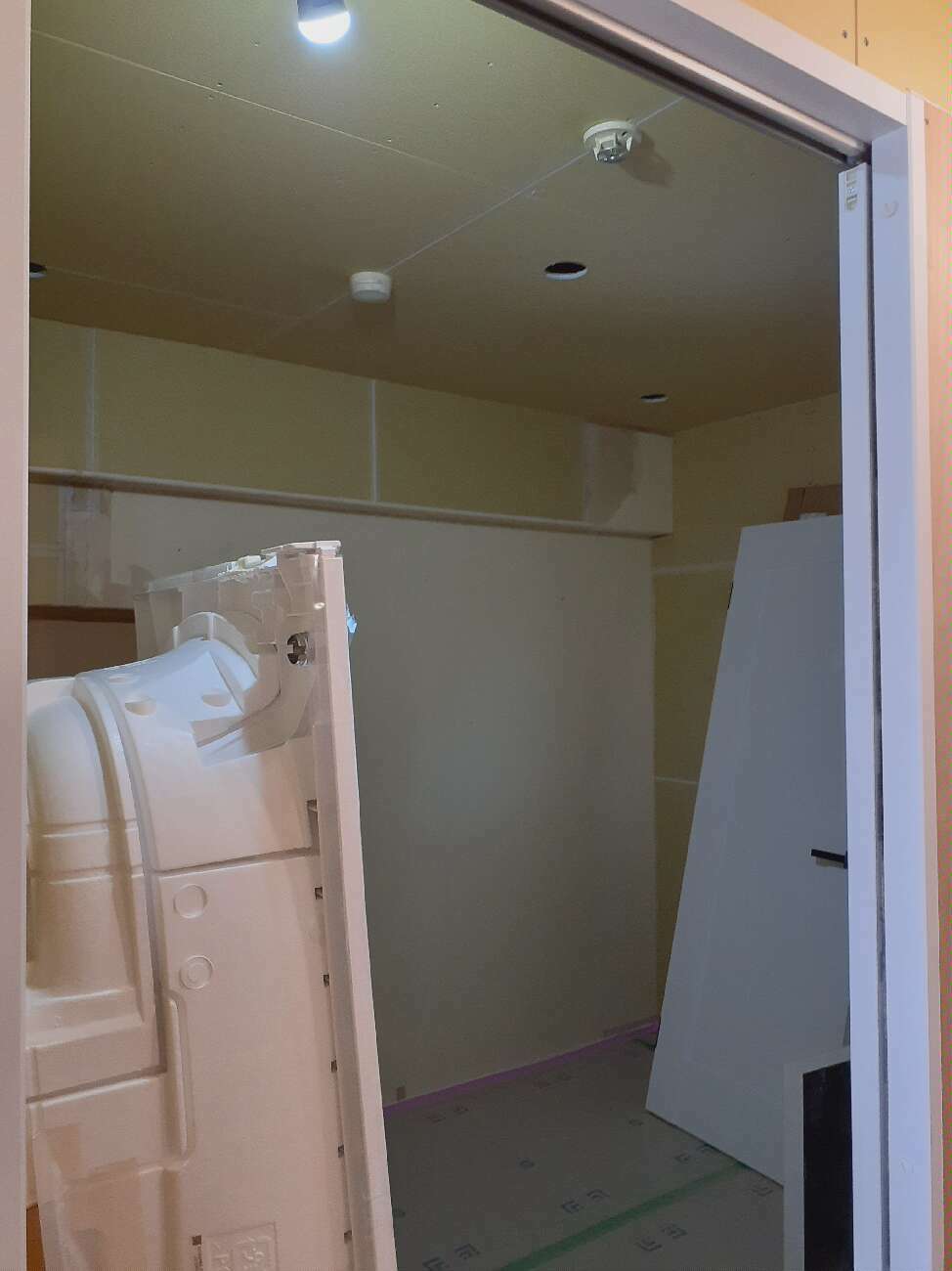

浴室解体中/トイレ交換中の施工写真

2 トイレ|使えない「日」ではなく「時間」まで確認

トイレ交換では、便器の撤去から新しいトイレの設置まで、一時的に使用できない時間があります。戸建てで2か所ある場合は片方ずつ工事する方法もあります。1か所しかない場合は「何日の何時から何時まで使えないのか」を確認しておきましょう。

3 食事|キッチンが使えない間の方法を決める

キッチン工事では、調理できない期間が発生します。外食だけでなく、お弁当やお惣菜、電子レンジを使った簡易調理などを組み合わせると負担を減らせます。数日なのか、1週間以上なのかによって準備も変わるため、使用できない期間を事前に把握しておきます。

4 洗濯|洗濯機が使えない日もある

洗面室や給排水管を工事する場合、洗濯機が一時的に使えないことがあります。工事前に洗濯を済ませておく、近隣のコインランドリーを確認しておくなど、代替手段を準備しておくと安心です。

5 冷蔵庫|移動場所と電源を忘れずに

キッチンリフォームでは冷蔵庫の移動が必要になることがあります。移動先だけでなく、電源を確保できるか、工事中も食品を出し入れできるかまで確認します。大型家電なので、工事直前ではなく事前に担当者と置き場所を決めておきましょう。

6 家具・荷物|「どこへ移すか」まで考える

工事する部屋の家具や荷物は、工事範囲外へ移動します。ただし、隣の部屋へまとめた結果、生活スペースがなくなってしまうことも。工事範囲が広いほど「工事スペース」「生活スペース」「荷物置き場」の3つを同時に確保できるかが重要です。

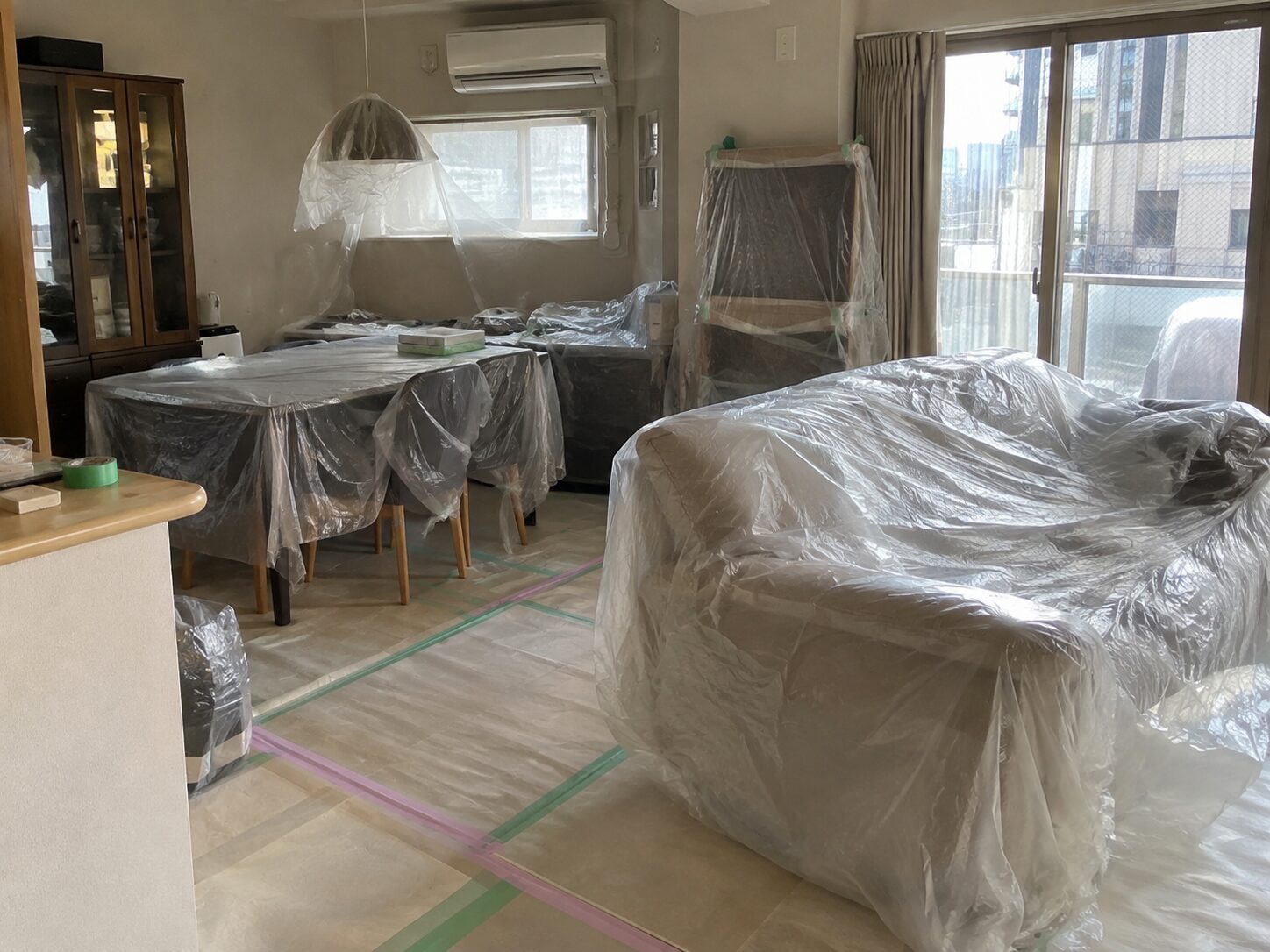

家具をまとめて養生した室内

7 貴重品・精密機器|ご自身で安全な場所へ

現金、通帳、印鑑、アクセサリーなどの貴重品は、ご自身で安全な場所に保管します。パソコン、カメラ、オーディオ機器などの精密機器も、解体時のホコリや振動の影響を避けるため、工事範囲から離れた場所へ移動しておくと安心です。

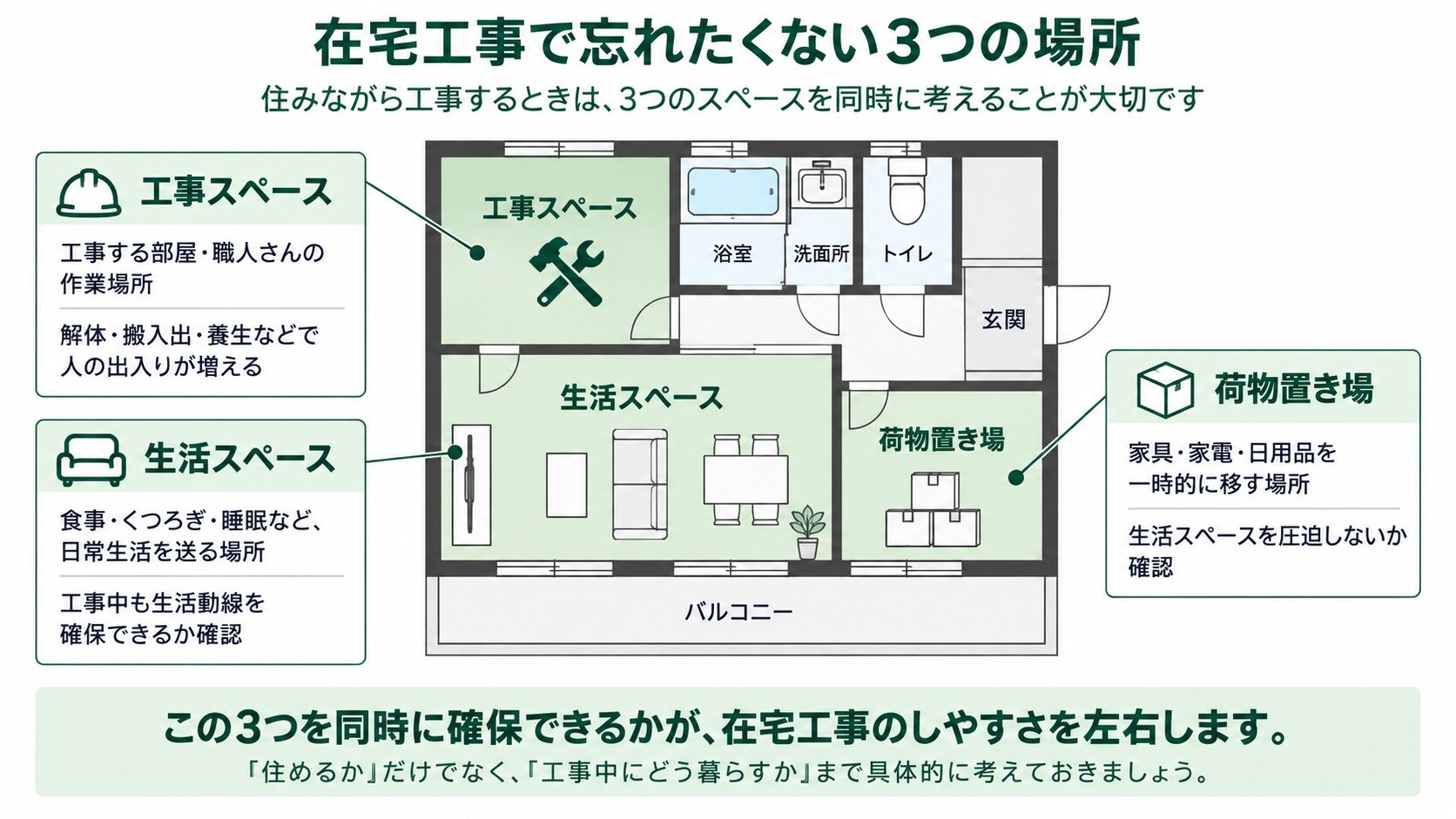

在宅工事では工事・生活・荷物の3スペースを考える図解

クリックで拡大できます

「在宅できるか」より「どう暮らすか」を考える

寝る場所が残っていれば、必ずしも快適に在宅できるわけではありません。お風呂が使えない、トイレまで工事スペースを通る、毎日外食になる、荷物で生活スペースが狭い——。こうした状態が長く続けば、想像以上の負担になることがあります。

だからこそ、在宅リフォームでは「家に泊まれるか」だけでなく、工事期間中の一日の暮らしを具体的に想像することが大切です。

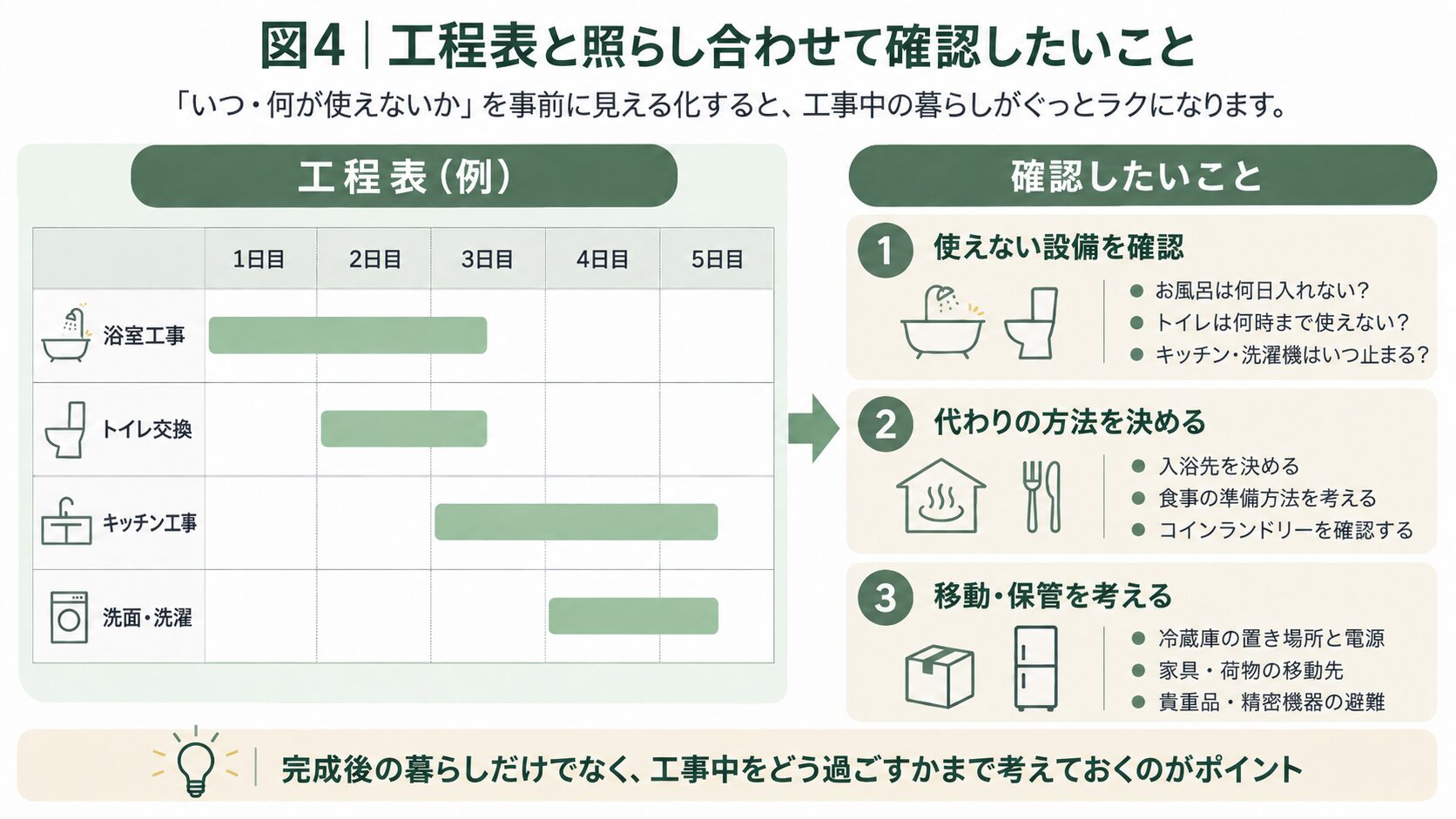

工事前に工程表と照らし合わせて確認したいことの図解

クリックで拡大できます

まとめ|工事中の生活まで含めてリフォーム計画を

リフォームというと、完成後の新しいキッチンや浴室、きれいになったLDKに目が向きがちです。しかし、その完成までには工事期間があります。住みながら工事する場合は、設備が使えない時間や荷物の移動など、日常生活への影響も計画の一部です。

担当者がお客様と工程表を確認する様子

アクアラボの進め方

アクアラボでは、工事内容だけでなく、在宅する場合にどこを生活スペースにするのか、どのタイミングで何が使えなくなるのかなど、工事中の暮らしも含めてお客様と一緒に確認していきます。

「この規模なら住みながらリフォームできる?」「工事中のお風呂や食事はどうしたらいい?」といった疑問も、具体的なプランが決まる前の段階からお気軽にご相談ください。

電話で見積り・相談

0120-361-663

【受付】9:00〜18:00 【定休日】毎週日曜日
